막막함을 실행 단위로 바꾸는 가장 현실적인 방법
“이 프로젝트, 어디서부터 시작해야 할지 모르겠어요.”
복잡한 업무 앞에서 막막함을 느낀 적, 누구나 있습니다.
업무가 어려워서가 아니라 너무 크게 보이기 때문입니다.
하지만 복잡한 업무도 쪼갤 수 있습니다.
AI와 함께 3단계로 분해하면,
막연한 과제가 당장 시작할 수 있는 작업 목록으로 바뀝니다.

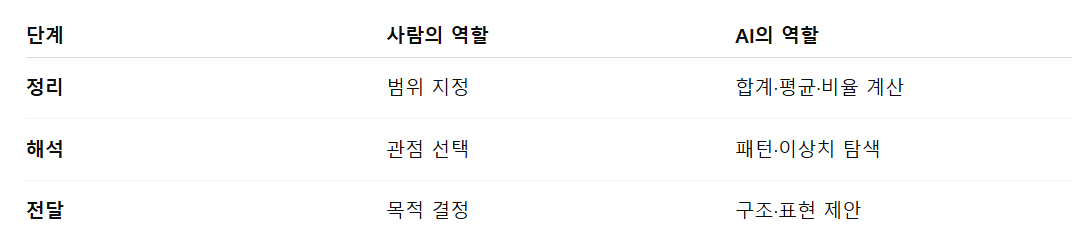

모든 복잡한 업무는 아래 3단계로 정리됩니다.
예시 프로젝트
“고객 서비스 혁신 프로젝트”
문제 상황
“고객 서비스를 혁신하라”는 지시를 받았습니다.
범위는 넓고, 시작점은 보이지 않습니다.
1단계: 목표 분해 (10분)
질문
“고객 서비스 혁신”의 최종 결과물은 무엇인가?
AI와의 대화
나:
고객 서비스 혁신 프로젝트를 맡았어.
최종 결과물이 무엇이어야 하는지 3가지 제안해 줘.
AI:
고객 만족도 85점 달성 (현재 72점)
응대 시간 24시간 이내 달성 (현재 48시간)
해결률 80% 달성 (현재 65%)
나:
고객 만족도 85점 달성으로 가자.
이 목표를 달성하려면 어떤 과정을 거쳐야 해?
✔️ 결과
모호한 지시 → 측정 가능한 목표 1개
2단계: 과정 분해 (15분)
프롬프트 예시
"고객 만족도 72점 → 85점 달성"을 위한 3~5단계 프로세스를 제안해 줘.
현황:
- 응대 시간 48시간
- 해결률 65%
- 상담 인력 10명
제약:
- 예산 5천만 원 -
기간 3개월
AI가 제안한 프로세스
━━━━━━━━━━━━━━━━━━━━
� 고객 만족도 향상 5단계 프로세스
━━━━━━━━━━━━━━━━━━━━
1단계: 현황 분석 (1주)
불만 유형 분석
응대 시간 병목 파악
경쟁사 벤치마킹
2단계: 설루션 설계 (2주)
AI 챗봇 도입 검토
FAQ 구축 범위 확정
교육 프로그램 설계
3단계: 시스템 구축 (4주)
챗봇 개발·테스트
FAQ 100개 작성
교육 자료 제작
4단계: 파일럿 운영 (2주)
베타 테스트
상담원 교육
초기 피드백 수집
5단계: 전면 확대 (3주)
정식 오픈
성과 모니터링
개선 반영
✔️ 결과
목표 → 시간과 순서가 있는 프로세스
3단계: 작업 분해 (20분)
프롬프트 예시
위 1단계
‘현황 분석’을 실행 가능한 작업 단위로 쪼개줘.
요청:
- 담당자·기한·산출물 명시
- 1개 작업은 1~2일 이내
- 우선순위 표시
AI가 쪼개준 세부 작업
━━━━━━━━━━━━━━━━━━━━
� 1단계: 현황 분석 – 세부 작업
━━━━━━━━━━━━━━━━━━━━
[ 우선순위 높음 ]
작업 1: 고객 불만 데이터 수집
담당: CS팀 김 과장
기한: 1일
산출물: 최근 3개월 불만 엑셀 (100건)
작업 2: 불만 유형 분류
담당: CS팀 이대리
기한: 1일
산출물: 유형별 빈도 표 (5~7개)
작업 3: 응대 시간 병목 분석
담당: IT팀 박 과장
기한: 2일
산출물: 단계별 소요 시간표
[ 우선순위 중간 ]
작업 4: 경쟁사 서비스 조사
담당: 기획팀 최주임
기한: 2일
산출물: 벤치마킹 리포트
작업 5: 현황 분석 보고서 작성
담당: PM
기한: 1일
산출물: A4 5페이지 보고서
✔️ 결과
프로세스 → 당장 오늘 할 수 있는 작업
목표 분해 (10분)
최종 결과물 1개
숫자로 측정 가능
AI에게 결과물 제안 요청
과정 분해 (15분)
3~5단계로 제한
각 단계 기간 설정
단계 간 논리 확인
작업 분해 (20분)
1 작업 = 1~2일
담당자·기한·산출물 명시
우선순위 표시
① 복잡함의 90%는 목표가 모호해서입니다
“고객 서비스 혁신”은 실행되지 않습니다.
“만족도 72→85점”은 바로 움직입니다.
② 1개 작업은 2일을 넘기지 마세요
2일 이상이면 다시 쪼개야 합니다.
작을수록 실행됩니다.
③ AI는 과정을, 인간은 우선순위를 담당합니다
AI가 10개를 제안하면
사람은 그중 3개만 선택하면 됩니다.
18편: AI와 브레인스토밍 – 아이디어 도출 프로세스
막힌 아이디어를 AI와의 대화로 풀어내는
실전 브레인스토밍 기법을 다룹니다.
�이 시리즈는 매주 월·수·금 발행됩니다.
구독하시면 다음 글을 놓치지 않습니다.
�여러분은 복잡한 업무를 어떻게 시작하시나요?
댓글로 경험을 나눠주세요.
