프로젝트 매니저를 위한 Gantt 차트 만드는 방법

by Cheon

기업의 프로젝트 스케쥴을 보여주는 Gantt 차트를 태블로에서 만들어보자.

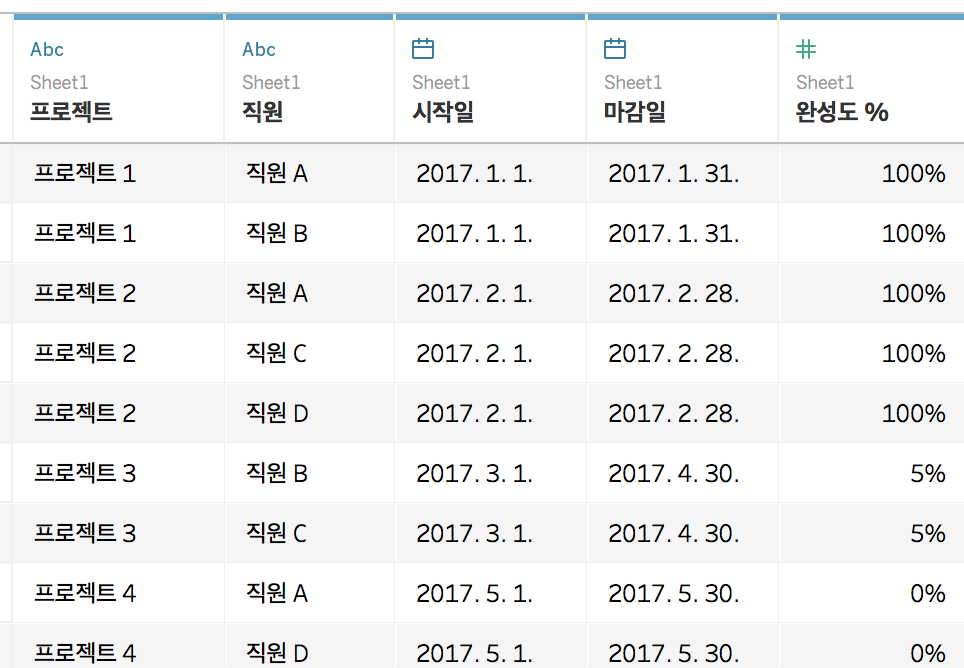

가상의 데이터를 엑셀로 만들고, 태블로에 가져왔다.

◆ ‘프로젝트’와 ‘직원’을 행으로 드래그하자.

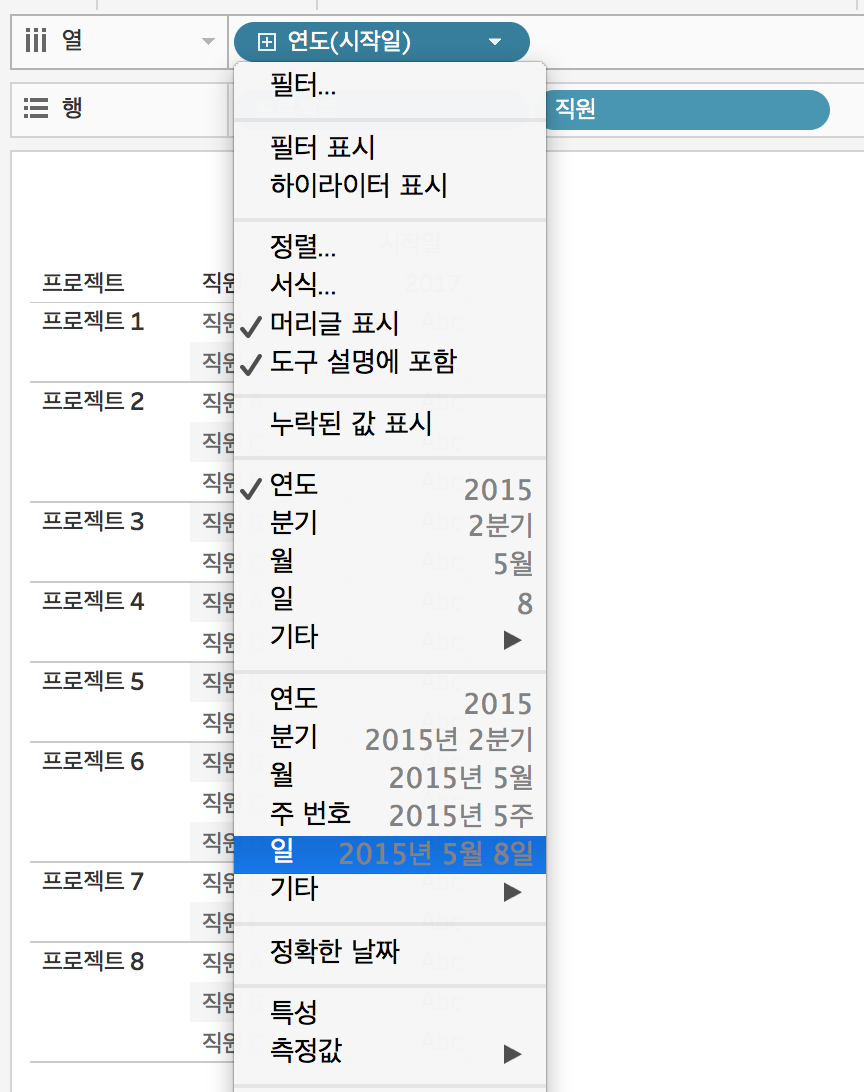

◆ ‘시작일’을 열에 드래그하고, ‘일(2015년 5월 8일)’로 바꾸자.

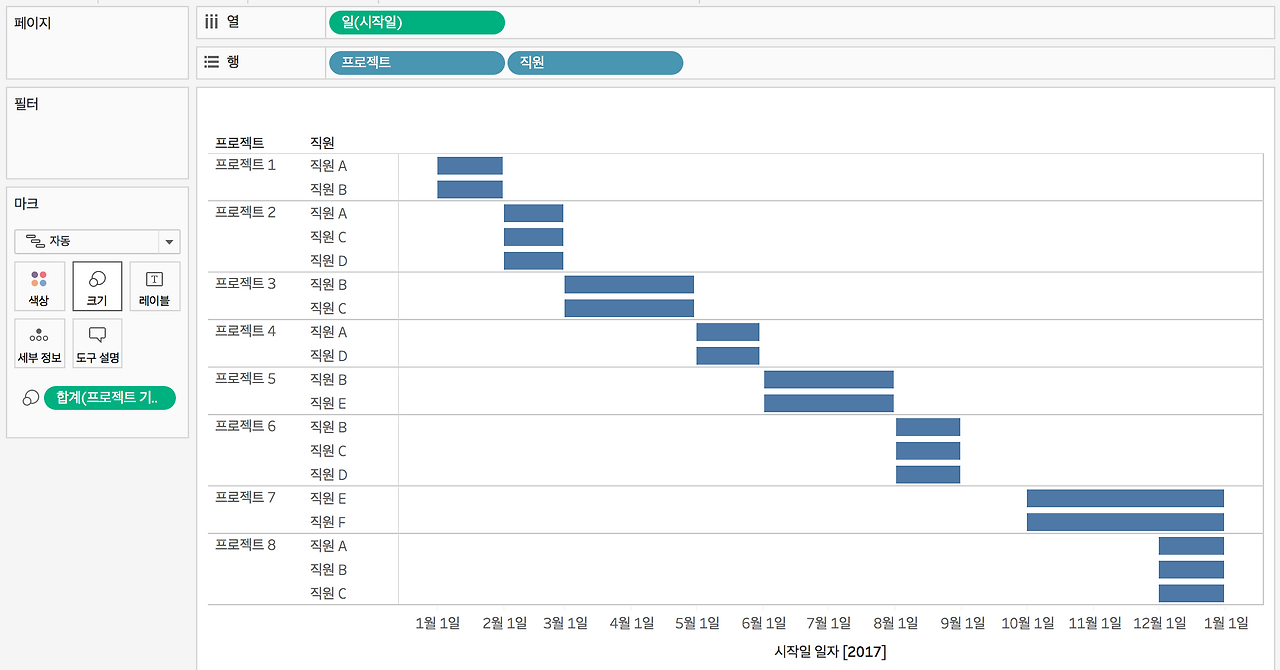

그러면 다음과 같은 그래프가 만들어진다.

◆ 계산된 필드에서 다음과 같은 수식을 작성하자.

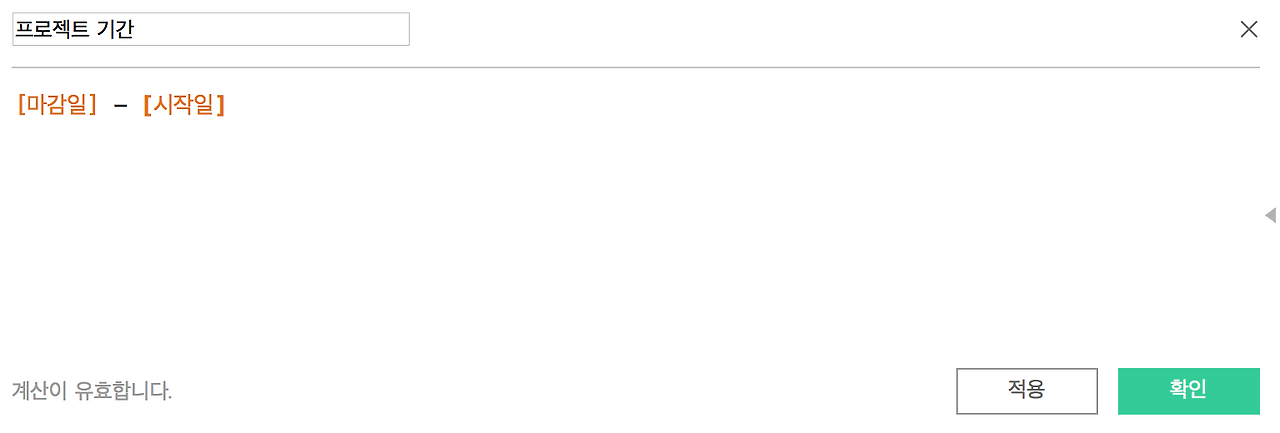

(프로젝트 기간을 구하기 위해 마감일에서 시작일을 뺀다.)

◆ 위 수식(‘프로젝트 기간’)을 ‘크기’에 드래그하자.

◆ ‘완성도 %’를 레이블에 드래그하자.

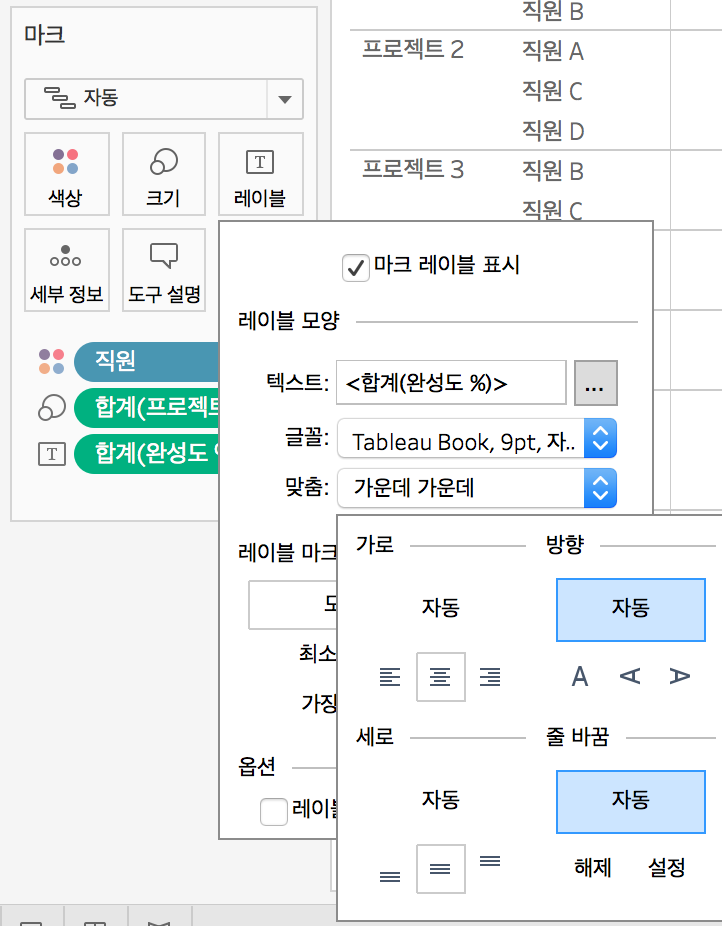

◆ ‘레이블’을 클릭하고, ‘맞춤’을 클릭하고, ‘가로’와 ‘세로’에서 ‘가운데’를 클릭하자.

‘완성도 %’를 ‘%'로 표시하기 위해,

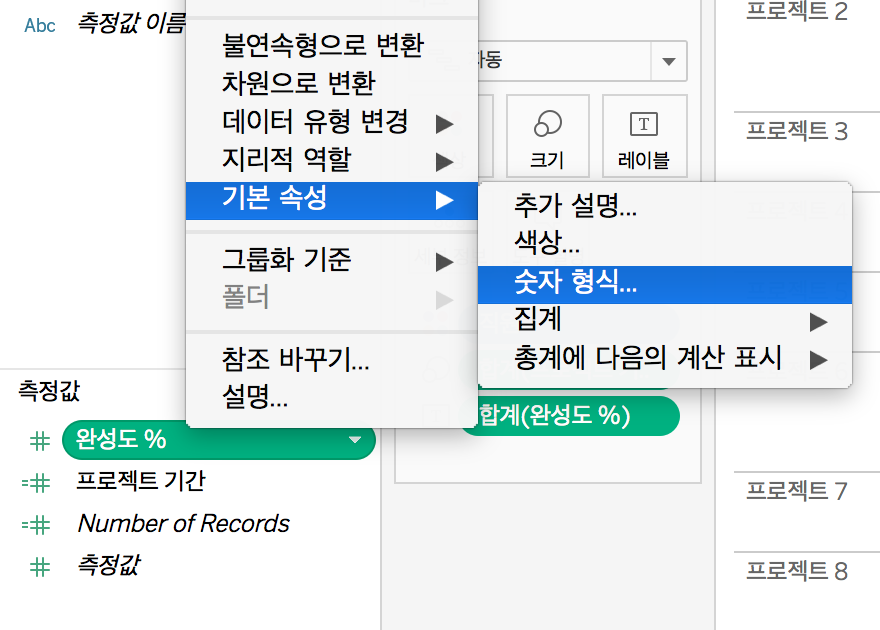

◆ ‘완성도 %’에 마우스 오른쪽 버튼을 클릭하고, ‘기본 속성 - 숫자 형식’을 클릭하자.

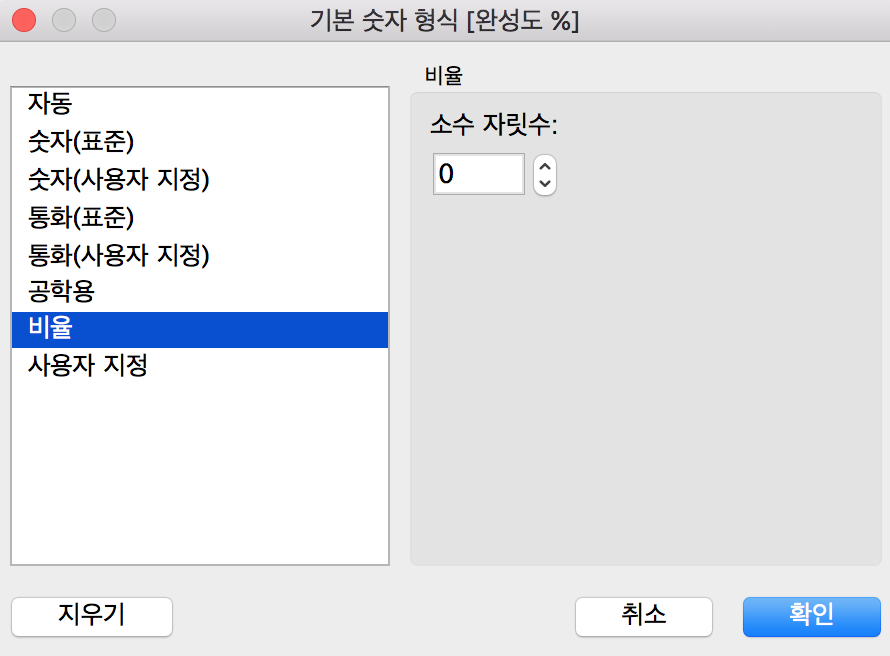

◆ ‘비율’을 클릭하고, ‘소수 자릿수’를 ‘0’으로 하고, ‘확인’을 클릭하자.

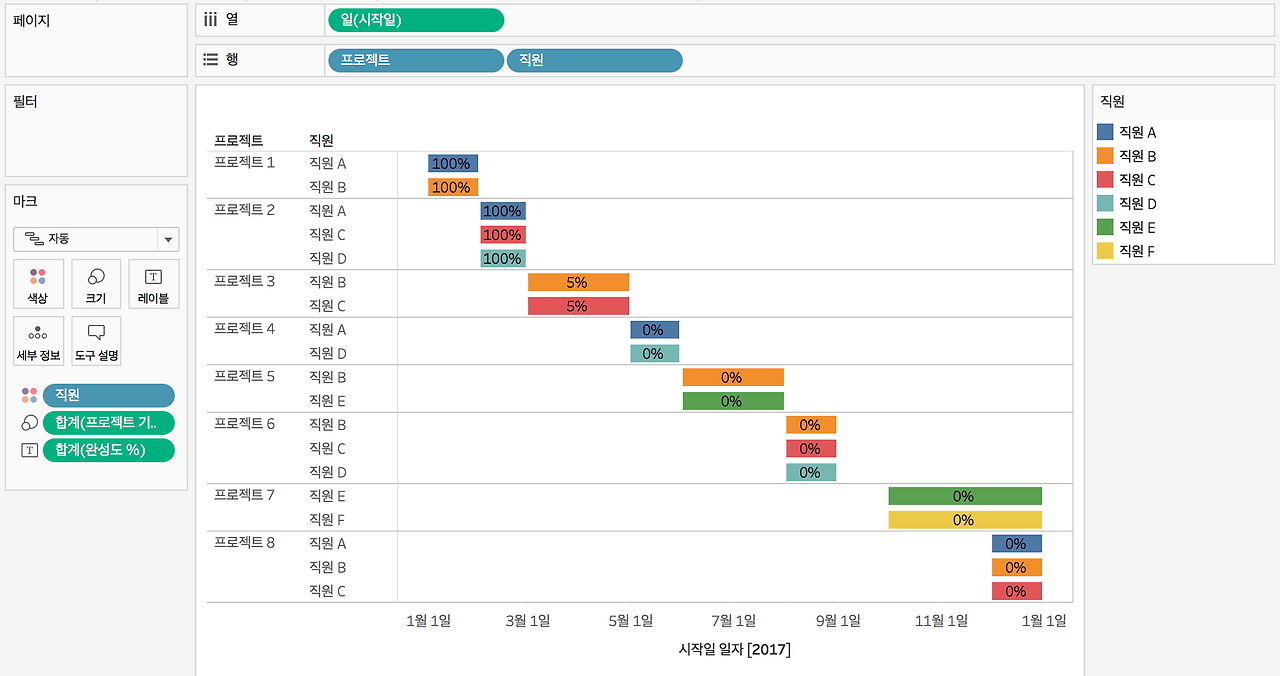

그러면 다음과 같은 Gantt 차트가 만들어진다.

오늘의 날짜를 표시하기 위해,

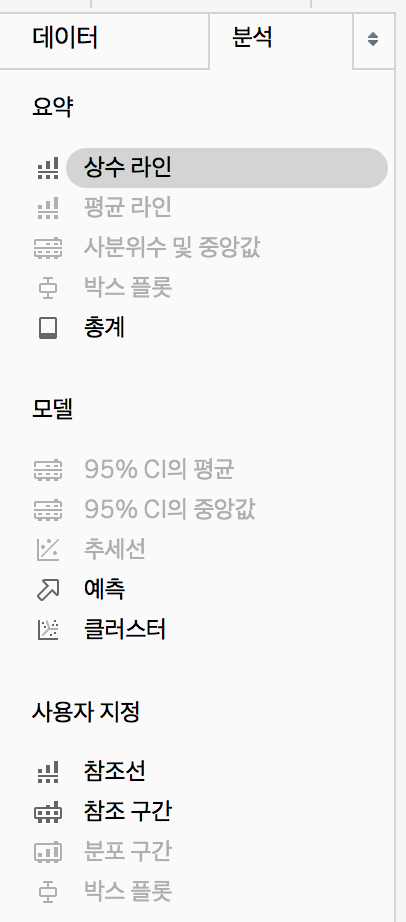

◆ 왼쪽에 있는 ‘분석’ 탭을 클릭하고, ‘상수 라인’을 차트에 드래그하자.

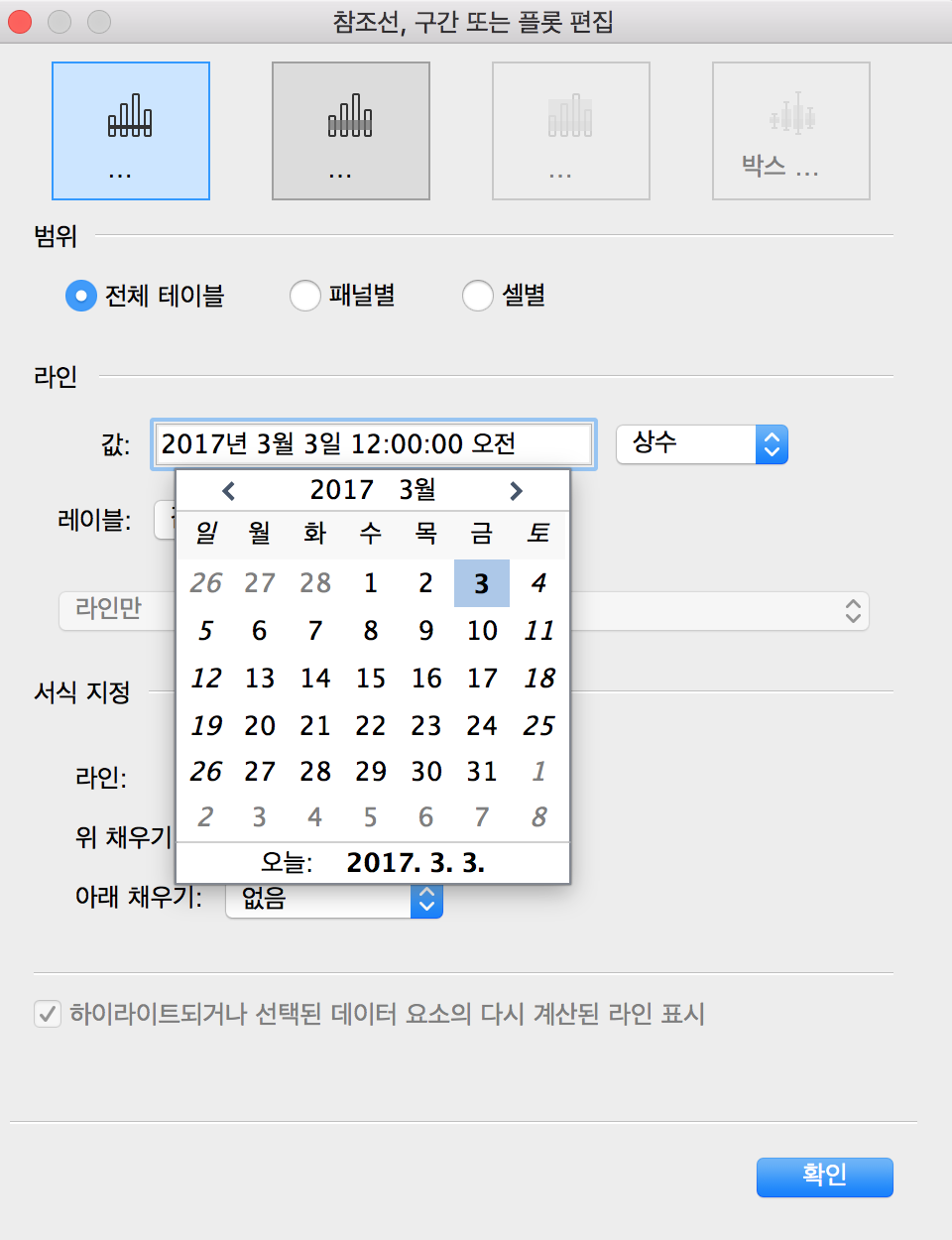

◆ ‘라인’의 ‘값’에서 오늘 날짜(3월 3일)를 선택하고, ‘확인’을 클릭하자.

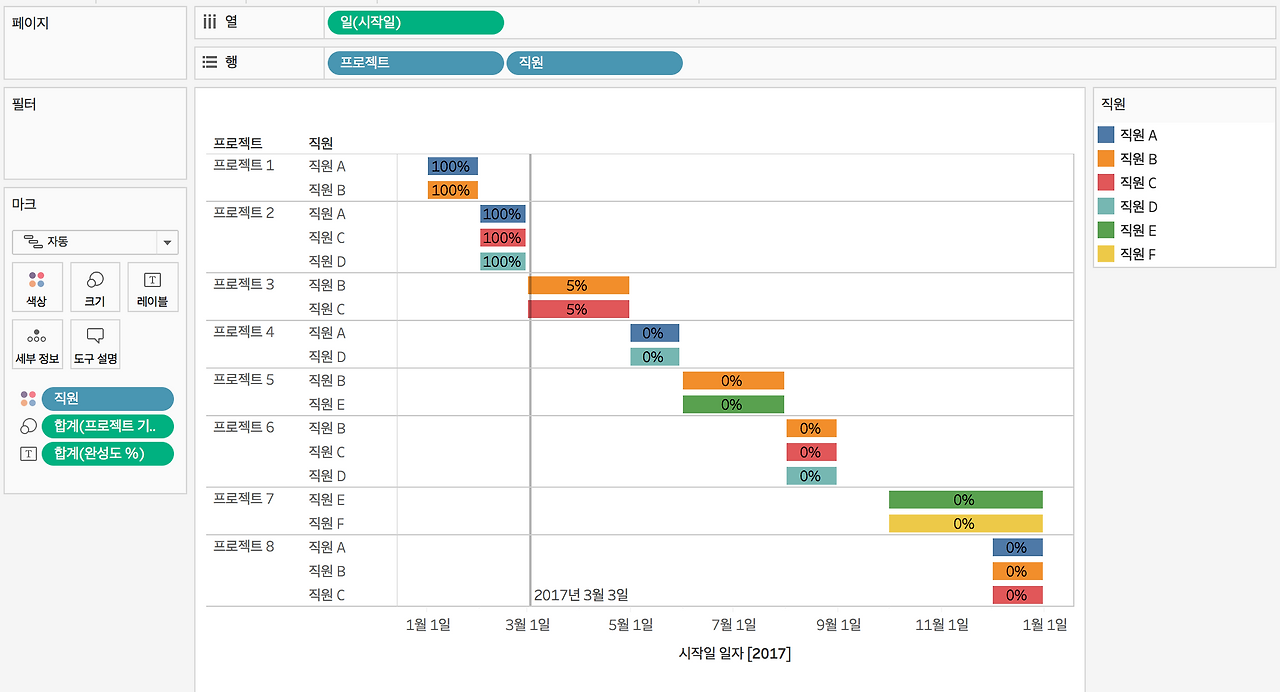

그러면 최종 Gantt 차트가 나온다.

기업의 프로젝트 스케쥴을 태블로를 이용해서 시각화를 한다면, 직원 또는 프로젝트 매니저가 보고 관리하기 좀 더 편리할 것이다.
