미국 정부가 지원하는 인허가 패스트 트랙

by Grandmer


미국 정부의 패스트 트랙(Fast-track) 인허가는 국가 전략적으로 중요한 프로젝트가 복잡한 행정 절차나 환경 규제에 가로막혀 지연되는 것을 방지하기 위해, 심사 기간을 획기적으로 단축하고 부처 간 협업을 간소화하는 제도를 말한다.


이 제도는 특히 인공지능(AI) 인프라와 반도체 공장건설을 가속화하는 핵심 엔진으로 작동하고 있습니다.


1. 패스트 트랙의 정의와 핵심 메커니즘


패스트 트랙은 단순히 빨리 해주는 것이 아니라, 법적·행정적 체계를 사전에 정비해 두는 것이다.


통합 심사 (Single-Window) : 여러 부처에 각각 서류를 내는 대신, 한 곳에만 제출하면 정부가 내부적으로 협의를 마친다.


시한 설정 (Shot Clock) : 인허가 여부를 결정해야 하는 최대 기한을 법으로 정해두어, 공무원이 무작정 검토를 미루지 못하게 한다.


환경 검토 간소화 (NEPA Exclusion) : 환경에 미치는 영향이 이미 검증된 유형의 프로젝트(예: 기존 산업단지 내 데이터 센터 증설)는 복잡한 환경영향평가를 면제하거나 간이 심사로 대체한다.


2. 주요 제도 및 사례


① 인프라 분야 : FAST-41


2015년 제정되어 2021년 영구화된 제도로, 대규모 기반 시설 프로젝트의 투명성과 예측 가능성을 높이는 데 목적이 있다.


사례 : 텍사스 및 애리조나 지역의 초대형 AI 데이터 센터들이 이 제도의 혜택을 받고 있다.


과거에는 3~5년 걸리던 송전망 연결 및 토지 사용 허가가 FAST-41 대시보드를 통해 실시간 추적되며 1~2년 이내로 단축되었다.


분야 : 에너지, 광물 채굴, 광대역 통신, 그리고 최근 추가된 반도체 제조 및 고성능 컴퓨팅시설.

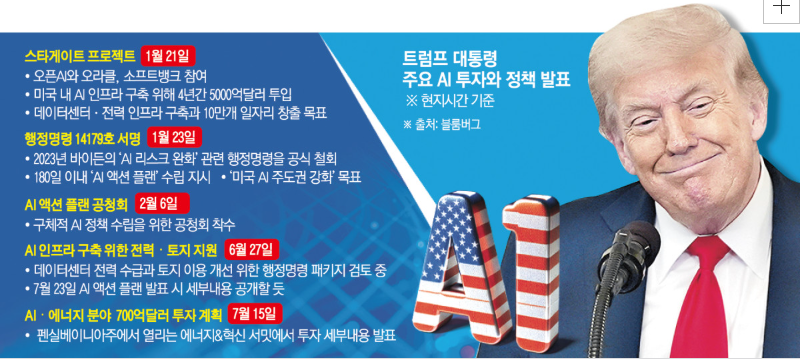

② AI 및 첨단 기술: AI 인프라 행정명령


트럼프 2기 정부는 AI 국가 행동 계획(AI Action Plan)의 일환으로 데이터 센터 전용 패스트 트랙을 강화했다.


사례 : 100MW(메가와트) 이상의 전력을 사용하는 적격 데이터 센터 프로젝트(Qualifying Projects)에 대해 연방 토지 우선 배정 및 전력망 연계 패스트 트랙을 적용한다.


효과 : MS와 OpenAI가 추진 중인 스타게이트 같은 초대형 프로젝트가 인허가 문제로 중단되지 않도록 정부가 전담 코디네이터를 배치하여 모든 병목 현상을 해결해 준다.


③ 보건 및 바이오: FDA 패스트 트랙


가장 오래되고 유명한 사례로, 심각한 질환의 치료제 개발을 앞당기기 위한 제도이다.


사례 : AI를 활용해 설계된 신규 항암제나 희귀 질환 치료제들이 국가 우선 바우처(CNPV) 프로그램을 통해 심사 기간을 1~2개월 수준으로 단축하고 있다.


3. 패스트 트랙의 가치


일반 인허가에 평균 3~7년 걸리던 소요 기간을 패스트 트랙을 통하면 1~2년 이내로 처리가 가능하다.


행정 구조의 변화는 부처별 개별 심사에서 범정부 통합 논의를 통해 병렬적으로 진행한다.


이를 통해 승인 시점이 불투명했던 것이 실시간 대시보드로 일정이 공개되어 일정에 차질이 없게 한다.


과거 핵심 타깃은 일반 도로, 교량, 항만 등이었지만 지금은 AI 데이터 센터, SMR, 반도체 팹에 적용되어 있다.


미국 정부가 제공하는 이 패스트 트랙은 기업들에게 시간 비용의 절감이라는 엄청난 보조금을 주는 것과 같다.


특히 2026년 하반기에는 에너지 인프라(송전로 건설)에 대한 패스트 트랙이 더욱 강화될 예정이어서, 관련 인프라 건설 기업들에게 큰 기회가 되고 있다.


미국 정부가 제공하는 패스트 트랙(Fast-track) 인허가는 단순한 행정 편의를 넘어, 국가 안보 차원에서 기술 패권을 조기에 확립하기 위한 전략적 무기로 사용되고 있다.


대표적인 사례인 오픈 AI/마이크로소프트의 스타게이트프로젝트와 TSMC의 애리조나 공장사례를 알아보자.


사례 1: 오픈 AI & 마이크로소프트 스타게이트(Stargate)


이 프로젝트는 2025년 초 공식화된 이후, 정부의 전폭적인 패스트 트랙 지원을 받으며 인류 역사상 가장 빠른 속도의 인프라 구축 사례가 되었다.


10GW(기가와트)급 전력이 필요한 초대형 AI 데이터 센터 구축. 과거라면 송전망 확보에만 5~10년이 걸릴 규모였다.


전력망 우회 (Behind-the-meter) : 공공 전력망 허가를 기다리는 대신, 부지 내에 가스 터빈이나 소형 원자로(SMR)를 직접 짓는 계획에 대해 통합 환경 심사를 적용하여 인허가 기간을 18개월 이내로 단축했다.


특별 컴퓨팅 구역 (Special Compute Zones) : 정부가 지정한 구역에 건설할 경우, 연방 토지 사용료 감면과 함께 국방물자생산법(DPA)을 활용해 전력 변압기 등 핵심 부품을 우선 공급받는 혜택을 받았다.


일반적으로 5년 이상 소요되던 대규모 데이터 센터 착공 준비 기간이 1.5년으로 단축되었다.


텍사스 아빌린(Abilene)의 플래그십 시설은 2026년 현재 이미 연산 가동을 준비 중이다.


사례 2: TSMC 애리조나 반도체 팹 (CHIPS Act + FAST-41)


TSMC는 미국 본토 내 반도체 제조 자립이라는 목표 아래, 정부의 FAST-41(연방 인허가 가속화) 대시보드에 등록되어 밀착 관리를 받고 있다.


텍사스보다 환경 규제가 까다로운 애리조나에서 대규모 수자원 및 화학 물질 처리 시설을 구축해야 하는 과제가 있었다.


연방 코디네이터 배치 : 백악관 산하 허가 위원회에서 전담 코디네이터를 파견하여, 환경청(EPA)과 내무부 등 부처 간 의견 충돌을 실시간으로 중재했다.


환경 영향 평가(NEPA) 간소화 : 이미 산업 단지로 지정된 부지에 대해서는 중복되는 환경 평가 항목을 과감히 생략하는 범주적 제외(Categorical Exclusion)를 적용받았다.


복잡한 환경 인허가 프로세스가 기존 대비 약 40% 이상 빨라졌으며, 이는 삼성전자나 인텔의 미국 내 공장 건설 속도에도 표준 모델(Benchmark)이 되고 있다.


3. 패스트 트랙의 3대 핵심 성공 요인


병렬 심사 : 여러 부처가 순서대로 검토하던 것을 동시에 검토해서 대기 시간을 0으로 수렴하게 했다.


DPA 권한 활용 : 공급망 병목 발생 시 정부가 개입하여 부품을 우선 배정하는 것으로 건설 자재 수급 지연을 방지한다.


전용 대시 보드 : 프로젝트 진행 상황을 실시간으로 온라인 공개함으로써 공무원의 행정 처리 태만을 방지하는 것이다.


4. 시간이 곧 돈이자 국력


미국 정부가 이토록 인허가 속도에 집착하는 이유는 부채 문제 해결을 위한 성장 속도를 확보해야 하기 때문이다.


세수 조기 확보 : 공장이 1년 빨리 지어지면 법인세와 고용 소득세가 그만큼 빨리 걷힌다.


기술 표준 선점 : AI 인프라가 먼저 깔리는 국가가 전 세계 AI 표준(API, 보안 규정 등)을 주도할 수 있게 된다.


매거진의 이전글미국 빅테크 기업들의 인공지능 투자는 진심이다.
