착공 8일 차 - 2022.11.22

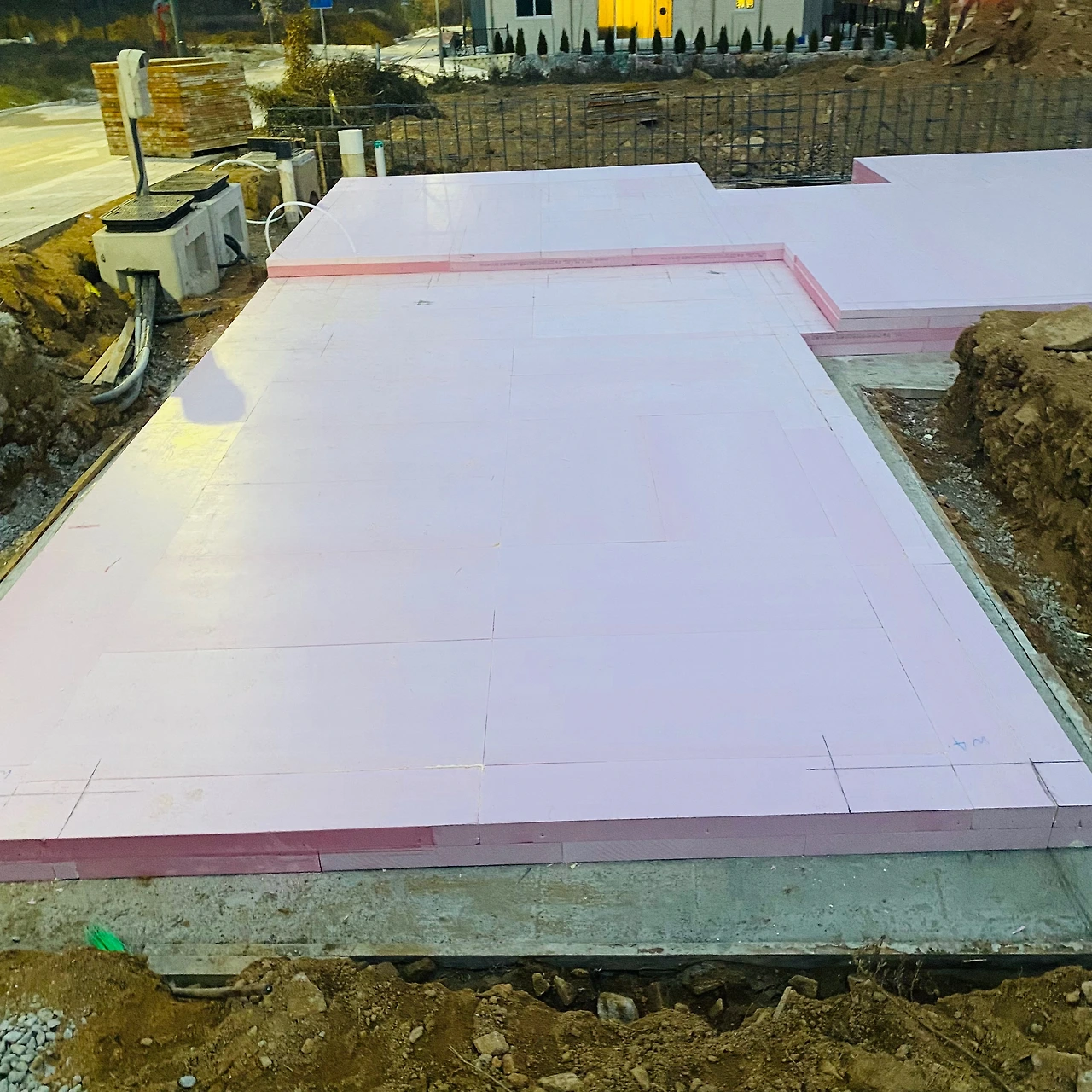

8일 차. 기초 하부에 단열재를 모두 깔았다. 필로티 주차장 부분은 100mm 압출법 보온판 특호 2장을 엇갈려서, 나머지 부분은 100mm 압출법 보온판 특호 3장과 70mm 1장을 깔았다. (원래 설계가 그러하다)

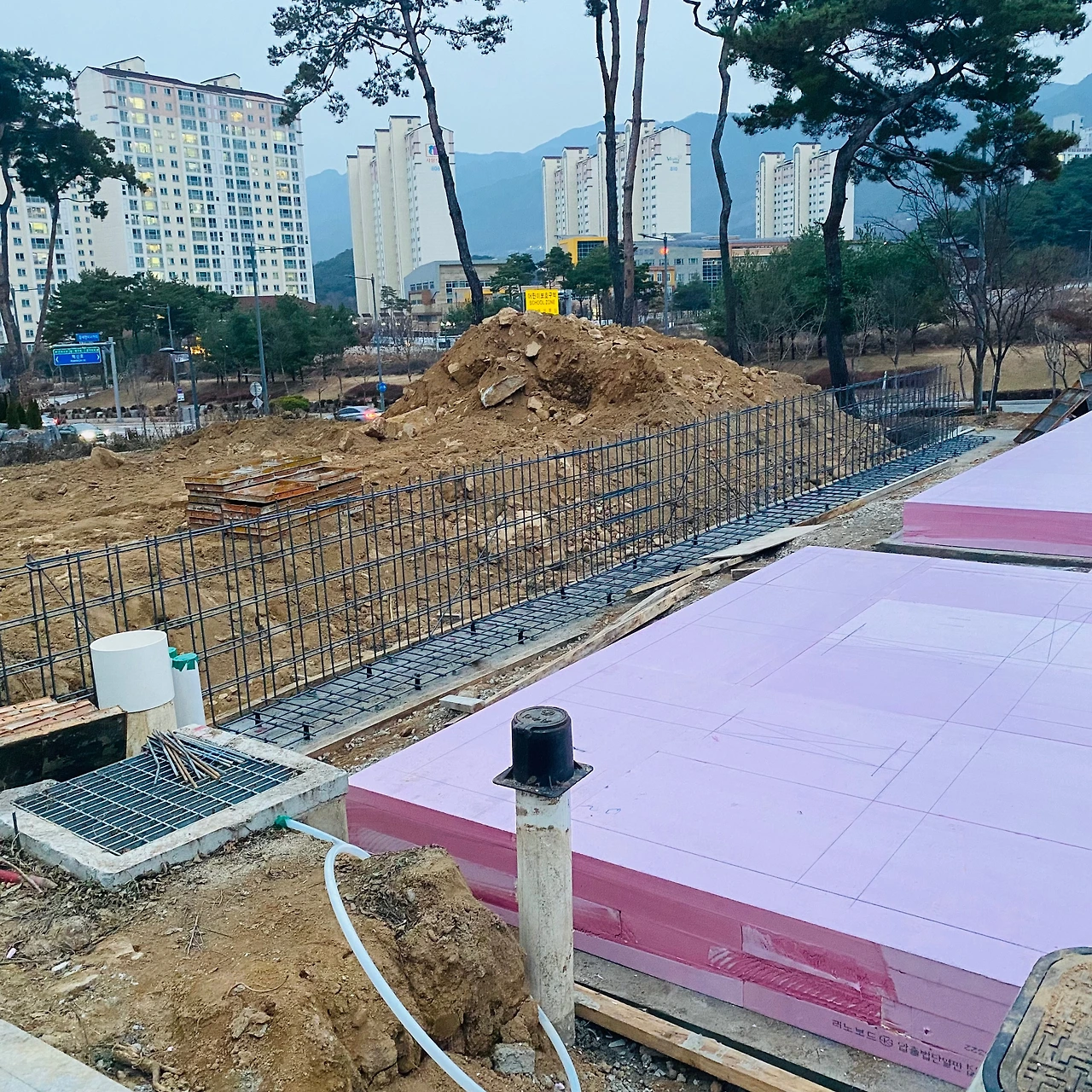

그리고 대지 경계 옹벽에 철근 배근을 완료하였다.

단열재 위에 먹줄 띄우는 게 생각보다 어렵다고 하시더라. 단열재 표면이 미끄러워서 그런가 보다.


다음 주 수요일 즈음부터 기온이 영하로 떨어진다는데 걱정이 많다.


8일 차 요약

기초 하부 단열재 시공 완료

대지 경계 콘크리트 옹벽에 철근 배근
