고객님이 투자하셨던 부동산 상품의 건축 및 분양 현황을 알려드립니다.
어니스트펀드의 ' 어니스트 리포트'는 매월 고객님들에게 어니스트펀드가 투자를 진행한 부동산 상품의 준공/분양 현황을 안내해드리는 새로운 콘텐츠입니다. 고객님들의 투자금이 어떻게 쓰이고 있는지, 원금 회수의 안정성은 지켜지고 있는지 어니스트펀드가 간단하면서도 필요한 부분만 골라 쉽게 안내해 드릴게요.
- 3월 말 기준 연체 없이 정상 상환 중입니다.

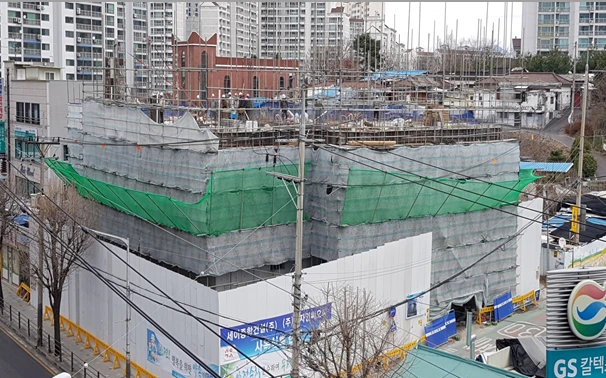

- 3월 말 공정률은 42.7%입니다. 지하 1층에서 지상 6층까지의 철근 콘크리트 공사는 완료되었으며, 현재 지상 7층 외벽 및 칸막이 공사를 진행 중입니다.
- 3월 말 기준 연체 없이 정상 상환 중입니다.

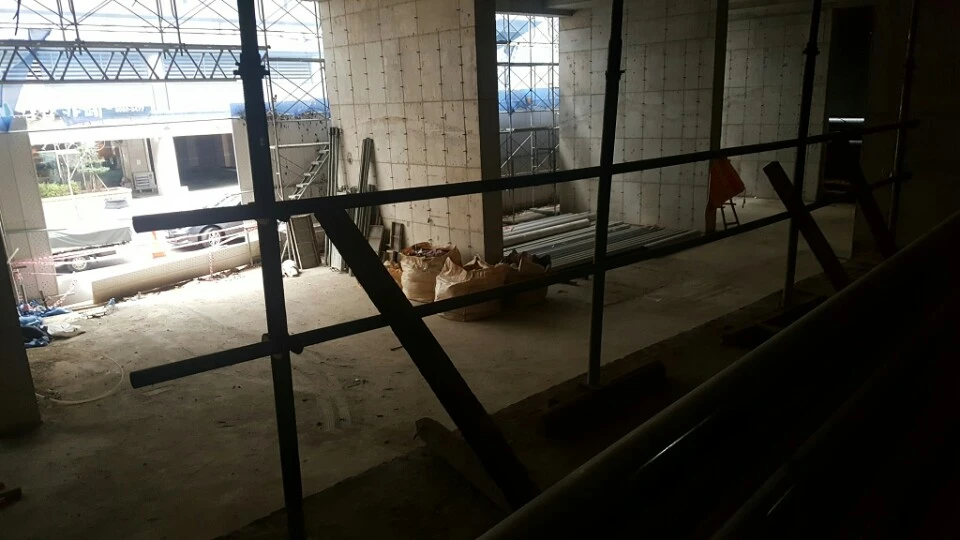

- 3월 말 공정률은 전달 대비 9.6%p 상승한 60.0%입니다. 철골기둥은 100%, 철골구조는 95% 완료되었으며, 지상 2층 바닥의 콘크리트를 타설하고 내부 거푸집 공사를 진행하고 있습니다.
- 3월 말 기준 연체 없이 정상 상환 중입니다.

- 3월 말 관할 구청으로부터 사용승인을 완료하였으며, 분양 잔금 수취 및 대환 대출을 위해 복수의 금융 기관들과 협의를 진행하고 있습니다.
- 3월 말 기준 연체 없이 정상 상환 중입니다.

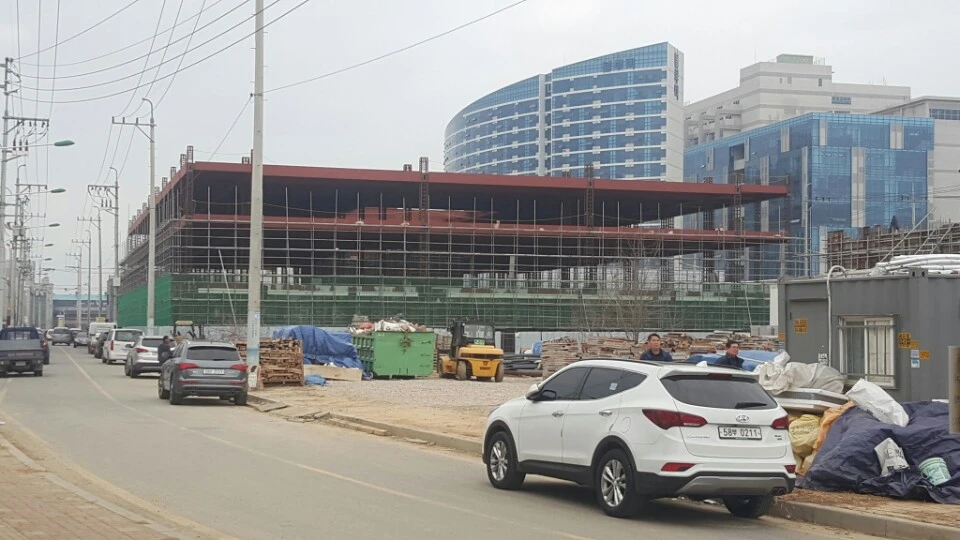

- 3월 말 공정률은 전달 대비 31.7%p 상승한 54.4%입니다. 4층 외부 옹벽 및 바닥의 철근 배근 공사를 진행하고 있으며 현장의 관리가 양호하게 이루어지고 있습니다.
- 기상 여건으로 공사의 소폭 지연이 있었으나, 현재의 상황은 어니스트펀드와 건축주가 모두 인지하고 있는 부분으로 충분히 만기 정상 상환이 가능할 것으로 판단하고 있습니다.
- 3월 말 기준 연체 없이 정상 상환 중입니다.

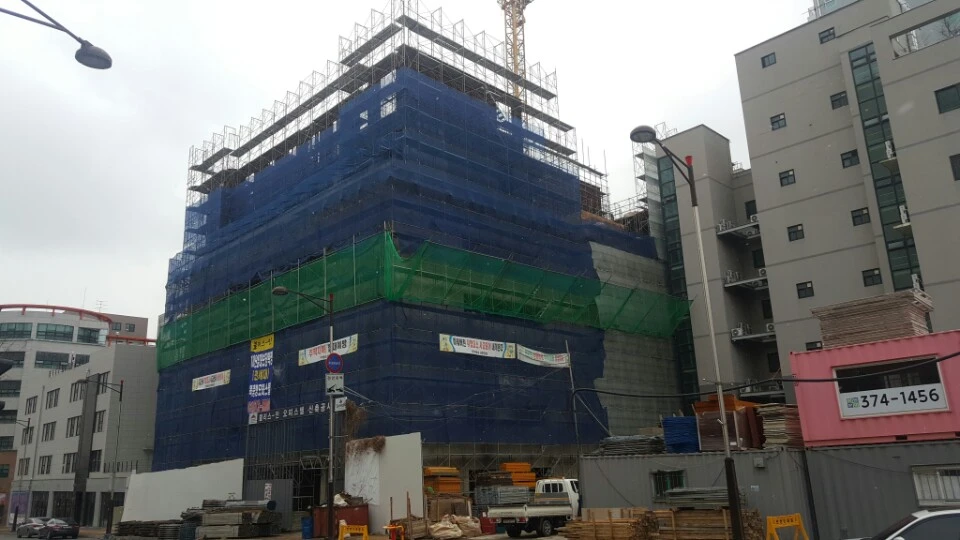

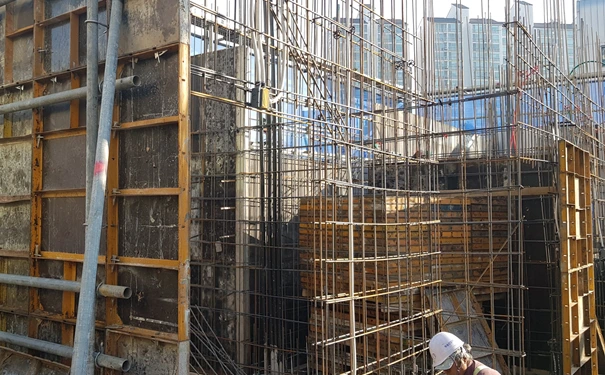

- 3월 말 공정률은 전달 대비 13.0%p 상승한 43.0%입니다. 4층 바닥의 거푸집 및 철근 공사를 진행하고 있습니다.
- 3월 말 기준 연체 없이 정상 상환 중입니다.

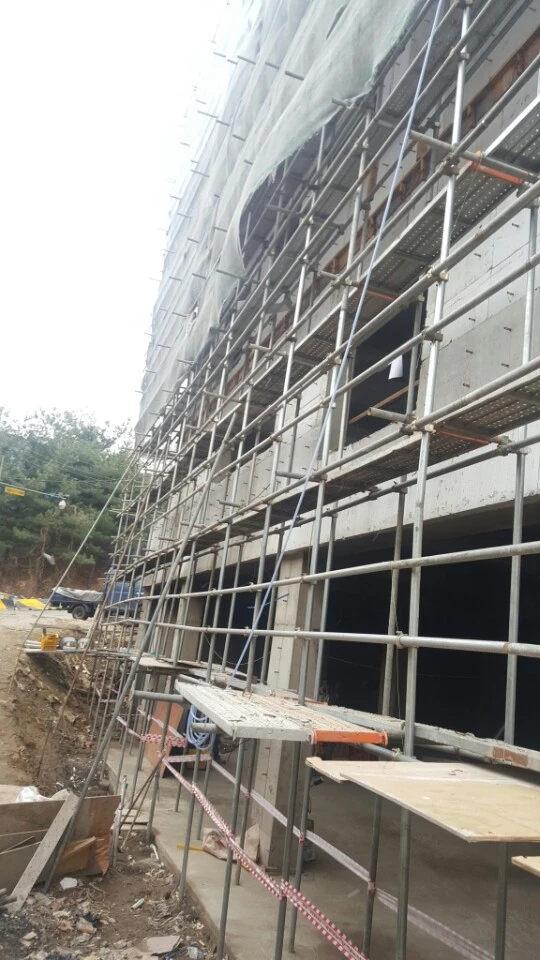

- 3월 말 공정률은 전달 대비 0.5%p 상승한 94.5%입니다. 객실 내부의 전등 붙이기, 1, 2층의 인테리어 공사 등 마무리 작업이 일부 협력업체의 교체 작업으로 인해 예정보다 지연되고 있는 상황입니다.
- 어니스트펀드는 현장 실사와 시행사, 시공사, 협력업체와의 긴밀한 커뮤니케이션을 통해 안정적으로 공사과 완료될 수 있도록 관리하고 있습니다.
- 3월 말 기준 연체 없이 정상 상환 중입니다.

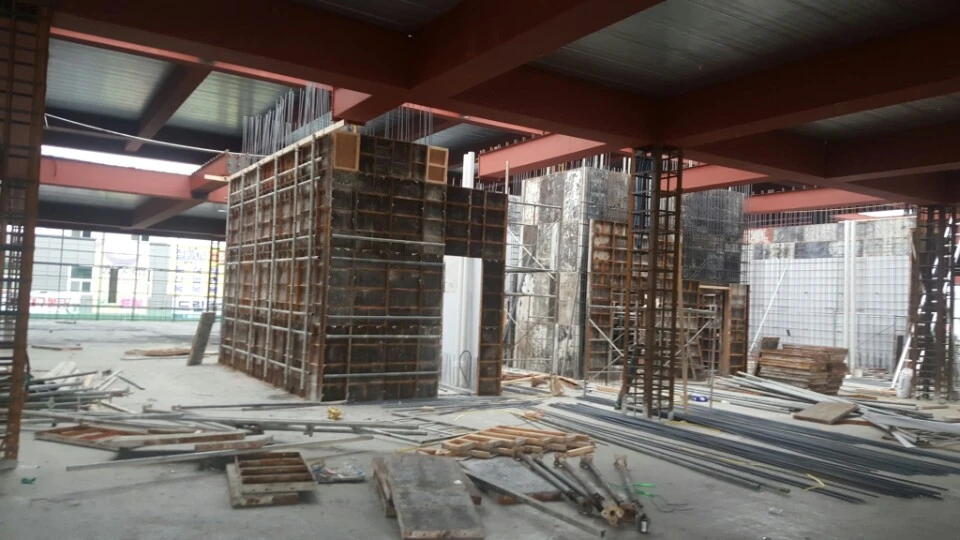

- 3월 말 공정률은 전달 대비 7.3%p 상승한 100.0%입니다. 4월 2일 사용승인을 획득하였으며, 5월 10일부터 입주 개시하여 분양수입금이 납입될 예정입니다.
